El día jueves 10 de agosto de 2023 sesionó el Comité Técnico del FREBA, donde entre otros temas, se dio tratamiento a las presentaciones de solicitud de liberación de pagos por ejecución de avance de obras realizadas en julio 2023, el monto tratado asciende a 556,73 millones de pesos, correspondiente a siete de las catorce obras que se encuentran en ejecución. El monto de liberaciones en concepto de avance de obra realizadas en lo que va del año asciende a 2.281 millones de pesos.

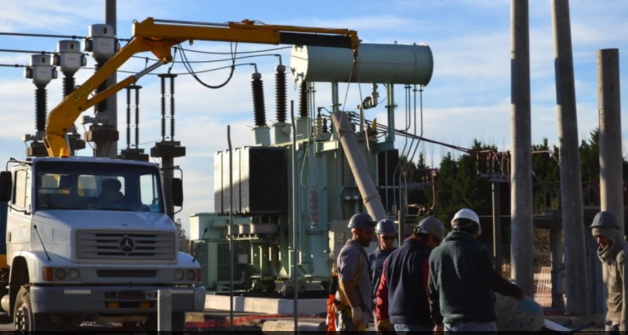

Durante julio del corriente, se dio comienzo a la Obra Provisión y Montaje de Reguladores de Tensión en Bordenave.

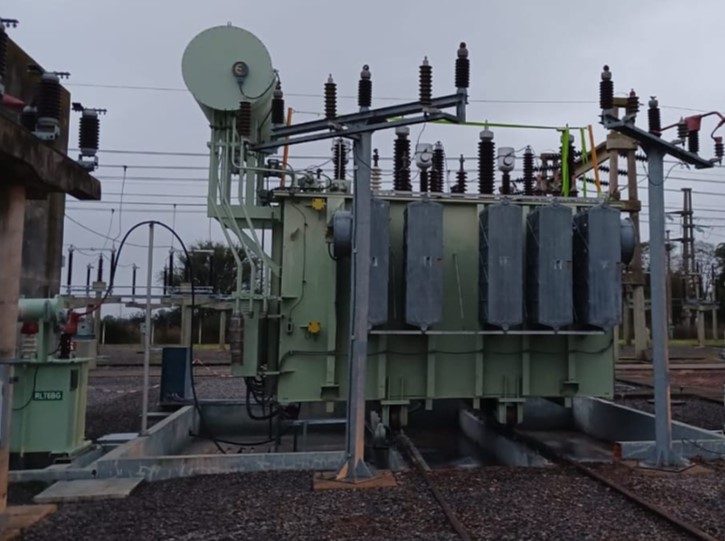

Respecto de la Obra Nueva ET 25 de Mayo 2×300 MVA 500/132 kV mas la Línea Aérea de Alta Tensión 132 kV 25 de Mayo – Chivilcoy y la apertura de la Línea de 132 kV Bragado – Saladillo, se comenta que la obra cuenta con un avance físico del 98 %, faltando realizar una serie de transposiciones sobre el corredor de 500 kV sobre la cual se conecta la nueva ET, se estima que la instalación podría llegar a entrar en servicio fines de agosto principios de septiembre 2023.
Obras en ejecución
Enero - Junio 2023 (MMUSD)
Junio 2023 (MMUSD)
2003 - 2023 (MMUSD)
129.454 MM$
Habitantes beneficiados
Obras ejecutadas
Kilómetros construídos
MVA instalados
